江蘇省南通市應急病房項目整合南通市第六人民醫院傳染科的醫療資源,在其空余地塊按照醫院標準擴建隔離病房。這是南通市疫情防控指揮部根據未來疫情防控形勢作出的應急預案。
在醫院擴建項目開工的同時,建華建材(中國)有限公司也接到了配合提供項目供電所需預制電纜排管及預制電纜井的緊急聯系函。
南通市第六人民醫院
配電工程是擴建工程的重要基礎之一,為確保項目按期完成建設任務,南通市政府要求2月9日項目現場必須達到通電要求,南通供電公司在充分考慮項目工期和質量的前提下,緊急聯系建華建材(中國)有限公司(以下簡稱建華建材)配合供應16節6孔矩形電纜排管及1套4米預制電纜井,以確保按期完成通電任務!
2月7日上午10點,在收到聯系函后,建華建材快速響應,立即啟動“應急方案”,迅速成立由生產、運輸、技術及市場人員組成的專項服務團隊,緊急調動產品及運輸資源,確保準時發貨。
因為處于防疫關鍵時期,建華建材的生產基地也尚未復工,但是生產、倉儲、物流和技術等環節的員工沒有畏難,主動請纓迅速返回崗位,投入到該項目產品的籌備運輸中。其中最難解決的是運輸車輛進入廠區及道路運輸問題,建華建材利用自有物流優勢,緊急協調相關部門、人員,在保障安全的前提下,特事特辦,以最快的速度將產品裝車運出!每個環節的建華人都在全力以赴為南通的疫情防控保障貢獻自己的力量。

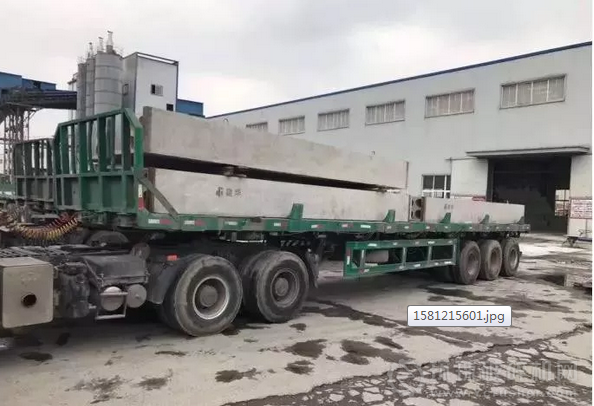

產品從生產基地裝車發往項目現場
2月7日中午11點30分,建華建材技術、市場人員到達項目現場,協助指導現場工人進行基礎墊層的施工。

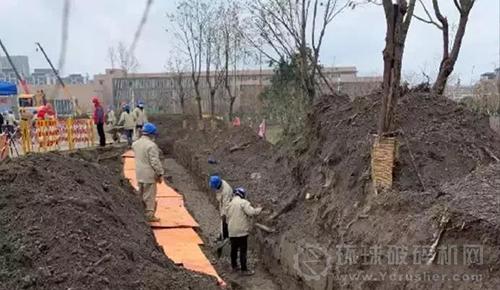

指導施工現場基礎墊層
2月7日下午1點30分,建華建材運輸車輛在經過多處安全防疫檢查后,將第一批預制電纜排管及預制電纜井順利運至項目現場;下午5點,剩余產品全部運卸到位。
產品運輸經過多處防疫檢查

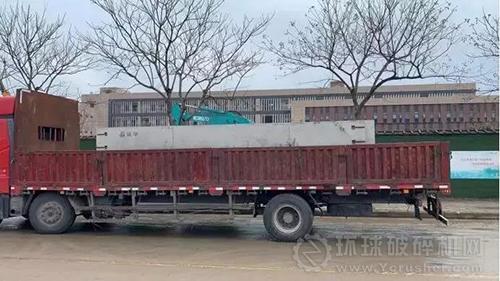

第一批產品運輸至項目現場
2月8日上午8點,在經過一夜的墊層施工后,預制電纜排管及預制電纜井正式開始吊卸安裝。

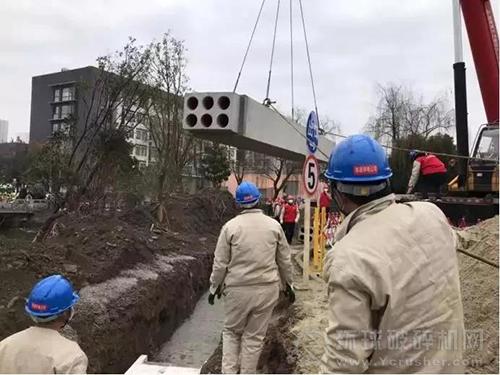

預制產品安裝現場
2月8日上午11點30分,所有預制產品全部安裝完成!
在這場爭分奪秒的建設“戰役”中,預制產品的裝配化優勢得到了最大發揮:所有預制構件產品在建華建材的工廠內預制完成,標準化程度高,構件質量有保證。同時,現場機械化組拼裝,施工效率較傳統現澆結構大幅度提高,拼裝節點質量也可充分保證,最終,建華建材交出了一份圓滿的答卷!
疫情無情,人有情,建華建材在響應國家預制裝配化的同時,積極參與政府應急項目建設,快速反應、專人服務,保障建筑安全的同時為人民生命安全提供保障,進一步踐行了“走正道、負責任、心中有別人”的企業文化,彰顯了企業的社會責任感。
